武漢軌道交通一直以來都是群眾比較關心的話題,以軌道交通這種方式出行就會比較方便快捷,下面是武漢軌道交通最新消息,看下離你家最近的是哪號線路的地鐵吧!
主推責任事項,加快建設11號線東段二期、12號線、19號線等續建工程,開工5號線二期、16號線二期、21號線二期(據悉,新港線一期已完成了設計招標,正在進行施工招標。今年不開工的可能性小),確保開通5號線、6號線二期、16號線,力爭通車總里程435公里。
1、軌道交通5號線:

由武漢火車站至青菱南三環,全長35.2公里,設站25座。目前,車站主體結構已全部完工,區間已貫通;出入口共98個,已完工88個,6個在建,1個未開工,3個緩建;風亭共55組,已完工50組,在建3組,2組緩建;正進行空載試運行工作。
2、軌道交通6號線二期:

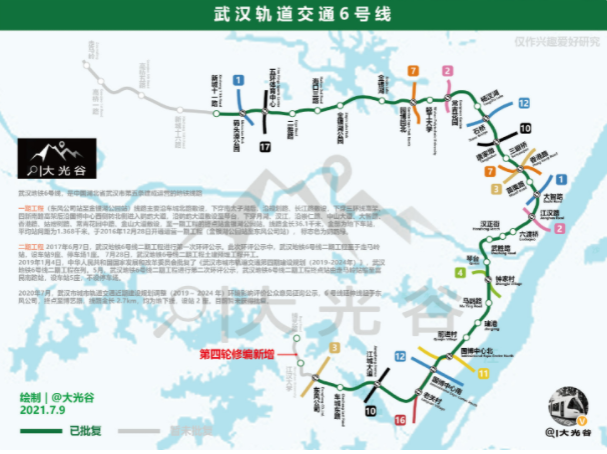

由金銀湖至走馬嶺,全長7公里,設站5座。目前,車站主體結構已全部完工,區間已貫通;出入口共19個,已全部完工;風亭共13組,已全部完工;正進行空載試運行工作。
3、軌道交通16號線:

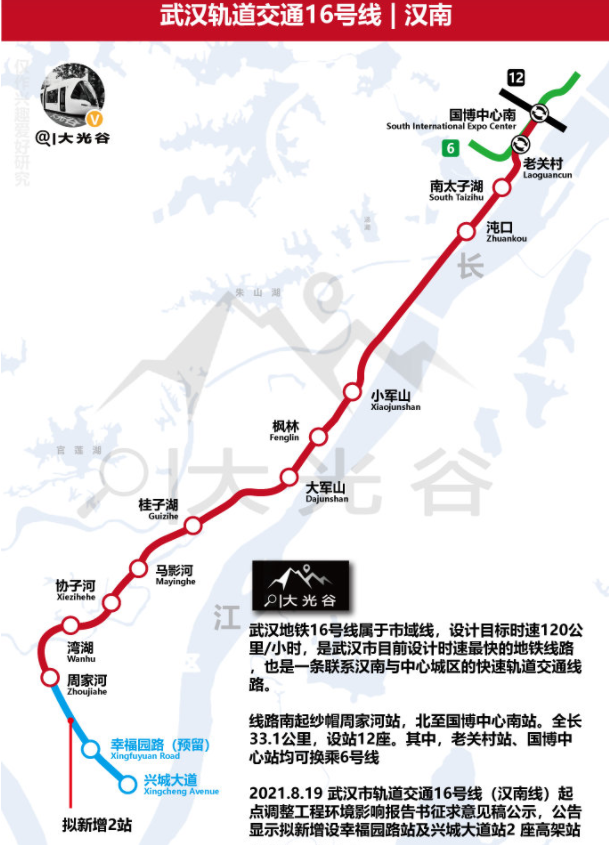

由國博中心至周家河,全長32.3公里,設站12座。車站主體結構已全部完工,區間已貫通;出入口共34個,已全部完工;風亭共17組,已完工15組,在建2組;正進行空載試運行工作。
開工今年年初已開通運營的地鐵8號線二期,11號線葛店段。新增運營里程21.3公里,到此武漢地鐵總運營里程由339km上升到約360km
1、軌道交通5號線二期:

由黃家湖五街至南三環,長2.6公里,設站2座。目前,工可、初設已批復,正進行招標工作。
2、軌道交通16號線二期:
目前,工可已批復,正進行招標工作,并積極配合市發展改革委推進初步設計審批工作。
3、軌道交通21號線二期:
由后湖大道至中一路,全長3.1公里,設站2座。目前,正積極配合市發展改革委推進工可審批工作。
1、軌道交通11號線東段二期:

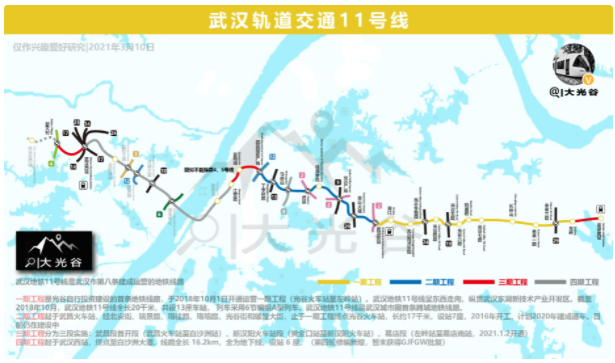

由11號線東段一期光谷火車站至武昌火車站,全長12.5公里,設站7座。3站主體結構已完工,2站正進行主體結構施工,2站正進行圍護結構施工。共14個單線盾構區間,已貫通2個,在建4個,未開工8個。丁字橋站圍護結構完工、武昌火車站主體結構完工2個節點目標已完成。
萬難的武漢地鐵11號線東段二期受到太多光谷、洪山區人民的關注,也因為穿過成熟老城區,一直卡在拆遷征地這道坎上。一個504小區、一個智慧城小區、一個虎泉夜市。好在這一個個攔路虎在今年已基本攻破難關,即將展開全面的施工。
2、軌道交通11號線三期首開段:
由武昌火車站至白沙洲,全長4公里,設站2座。復興路站正進行主體結構施工,江安路站正進行土方開挖。共3個盾構區間,江復區間正進行巖溶處理,武復區間風井結構已完工,出入場線區間接收端加固已完成。江安路站圍護結構完工節點目標已完成。

3、軌道交通19號線:
由武漢火車站至高新二路,全長21.2公里,設站7座。3站主體結構已完工,2站正進行主體結構施工,1站正進行圍護結構施工,鼓架山站工可初設已批復,正進行招標工作。共12個單線盾構區間,已貫通1個,在建3個,未開工10個;共6個礦山法單線區間,在建4個,2個未開工?;ㄉ胶诱局黧w結構完工、花山車輛段出入段線盾構段盾構始發2個節點目標已完成。
19號線在已批復的基礎上新增都鼓架山一站,繞了這一大圈希望不要是為了賣地建樓盤,而是真的引進大型文旅項目。
4、軌道交通前川線:
由馬池路至前川北車基地,全長36.5公里,設站11座。4站主體結構已完工,7站正進行主體結構施工。共15個單線盾構區間,2個已貫通,10個正在掘進,3個未開工;共7個高架區間,正進行上部結構施工。北車基地站基礎結構完工、天陽路站基礎結構完工2個節點目標已完成。
6、軌道交通12號線江北段:
由青菱站(不含)至科普公園站,長37.9公里,設站23座。目前,2站正進行主體結構施工,10站正進行圍護結構施工,7站正進行管線和綠化遷改施工,4站未開工。共46個單線盾構區間,均未開工。港口村站、博覽路站等站點圍護結構地連墻正進行施工,預計年底完成。
