2020年10月上旬武漢市新洲區發布二次供水建設運營管理辦法,以改善二次供水水質變差,水壓、水量不足等問題,確保居民用上放心水。文件目前已經公布,關于管理辦法條例說明下面我們來看文件吧。

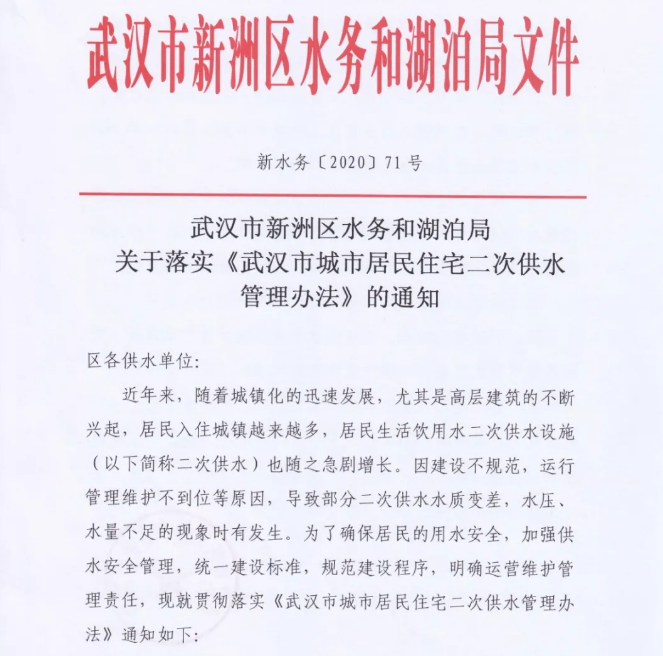

為規范新洲區二次供水建設運營管理,新洲區水務和湖泊局下發了《關于落實武漢市城市居民二次供水管理辦法的通知》,為落實文件精神,新洲區長源水司積極開展宣貫活動。
在各客戶服務中心張貼相關文件,將文件送至各小區開放商及物業管理部門,并結合現場宣傳等形式,向廣大用戶普及二次供水的相關管理規定。
武漢市城市居民住宅二次供水管理辦法摘要
第二章建設管理
第七條新建、改建、擴建居民住宅,用水水壓需求超過公共供水管網正常服務壓力的,應當配套建設二次供水設施;配套建設的二次供水設施應當與主體工程同時設計、同時施工、同時驗收、同時投入使用;其工程建設投資,應當納入工程項目總概算。建設單位可以委托供水企業建設二次供水設施。
第八條二次供水設施的設計方案應當滿足與城市公共供水管網連接的基本條件和管理要求,并征求供水企業的意見。供水企業應當自收到征求意見函之日起10個工作日內出具對二次供水設施設計方案的意見書。施工圖審查機構在對建設項目施工圖進行審查時,應當按照有關技術標準和規范對二次供水設施設計方案同步進行審查。
第九條建設單位自行組織二次供水設施建設的,二次供水設施的設計、施工、監理,應當委托具有相應資質的單位承擔。
第十條新建、改建、擴建居民住宅供水設施,應當按照立管和水表出戶、一戶一表、計量到戶的要求進行設計和建設。
第十一條二次供水設施的設計和施工應當符合有關技術標準和規范,并符合下列要求:
(一)儲水設施的容積、加壓設施、管道口徑能夠滿足用水需要,便于維護管理;
(二)儲水設施的頂部及周圍排水暢通,溢水管不得直接與排水管連通,頂部設有通氣孔,通氣孔有防止異物進入的防護裝置;
(三)儲水設施結構結實牢固,內壁光潔、不滲漏、耐腐蝕,加蓋加鎖;(四)儲水設施應當獨立設置,并配備必要的防止水污染的裝置;
(五)所用材料應當符合國家質量和衛生標準,并依法取得衛生許可批準文件,不得使用國家明令禁止和淘汰的管材、配件和設備;
(六)嚴禁設計使用消防、生活合用儲水設施,嚴禁使用玻璃鋼等對水質有影響的非環保儲水設施;
(七)儲水設施應當符合防凍保暖要求,滿足異常寒冷天氣供水需要;
(八)儲水設施和泵房周圍10米范圍內不得設置化糞池、滲水井和其他有污染的設施,不得堆放有毒、有害、易腐蝕物質;周圍2米范圍內不得有污水管線。
第十二條二次供水設施建成后,應當按照有關技術標準和規范進行沖洗、試壓、消毒并依法組織驗收,供水水質經具有法定資質的水質檢測機構檢測合格后,方可投入使用。
第三章運行維護管理
第十三條二次供水設施由供水企業建設的,由供水企業負責運行維護管理;由建設單位自行組織建設的,經驗收合格后,由建設單位與供水企業簽訂協議,移交供水企業負責運行維護管理。既有的二次供水設施,在移交供水企業前,由產權人或者其委托的運行維護管理人負責運行維護管理。
第十四條產權人將既有二次供水設施移交供水企業運行維護管理的,應當向供水企業提出申請。供水企業應當對二次供水設施現狀組織認定,經認定符合移交條件的,供水企業應當予以接收并負責運行維護管理;對不符合移交條件的,應當進行改造,改造合格符合移交條件的,供水企業應當予以接收并負責運行維護管理。
