水是生命之源,我們的生活每天都離不開水的滋養。在日常用水過程中,如果有新的地方需要安裝自來水那么就需要提前報裝,相關單位受理安裝以后方可使用,武漢單位用戶(居民住宅)用水報裝流程是怎么樣的呢我們一起來了解一下。
單位用戶(居民住宅)用水報裝是指新建、改建、擴建居民住宅建設項目居民用水。

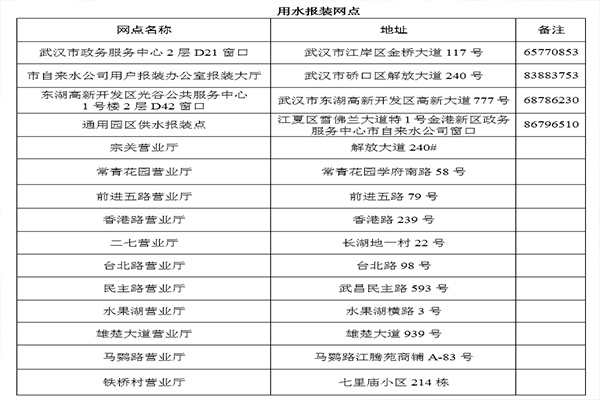

武漢市自來水有限公司(以下簡稱市自來水公司)供水范圍內的單位用戶可通過供水熱線96510服務電話(24小時)、武水在線(www.whwater.com)、微信公眾號(WHSWJTWX)、支付寶生活號(武漢市自來水有限公司)、各報裝網點申請用水報裝。

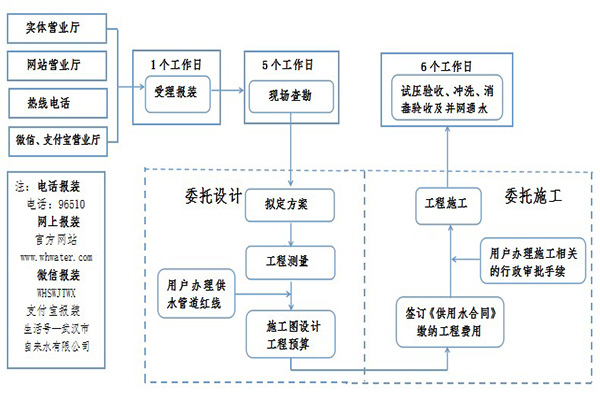

(一)用水報裝流程
(二)用水報裝服務承諾時限
1、資料齊全,1個工作日內完成報裝受理;受理報裝后5個工作日內,查勘人員現場查勘。供水工程施工完畢,在6個工作日內完成供水工程的驗收及并網通水。
2、用水報裝服務承諾時限不含設計和施工周期。
3.1申請表。
3.2合法手續:《建設工程規劃許可證》或《不動產權證》。
4.1實體營業廳受理報裝后5個工作日內,工作人員現場查勘。
4.2收到熱線電話、網站營業廳、微信支付寶的報裝信息后,5個工作日內工作人員到現場查勘,申報單位須準備齊全報裝資料,工作人員現場查勘時核實收齊,同時由工作人員向申報單位遞交《受理通知單》、《供用水合同》等報裝登記資料,申報單位填寫蓋章后,工作人員將報裝登記資料返回到用戶報裝辦公室報裝大廳。
5.1供水工程施工完畢,在6個工作日內完成供水工程的驗收及并網通水。
6.1協助申報單位辦理供水管道紅線。
6.2協助申報單位辦理施工相關的行政審批(市政道路挖掘、交通、園林等)手續。
6.3為優化供水設計,需用戶提供建設項目設計圖紙(含電子版)及前期用水等資料。
6.4 供水方案需征求申報人意見,并在《供水方案確認單》簽字確認。設計單位完成供水工程測量、施工圖設計、工程預算。
6.5供水工程費根據武漢市物價局的武價法規[2012]11號、鄂建文[2008]216號等有關文件執行。
6.6申報單位在收到供水工程繳費通知后,簽訂《供水工程合同》《供用水合同》《用戶二次供水設施(工程)質量驗收表》,并一次性付清工程總價款。
6.7供水工程費須用申報單位的銀行賬戶以轉賬方式支付,申報單位可憑(持)營業執照復印件、進賬單復印件、《開具增值稅專、普票登記表》(加蓋公章),領取發票。
6.8申報單位負責加壓泵房等供水設施的土建、供水管道穿越建筑墻體、樓板的套管預埋、將電源引至加壓泵房、預留泵房應有遠程監控系統專用光纖接口,為生活加壓泵房安裝供電局結算的獨立電表。
6.9申報單位組織水行政管理部門、衛生行政管理部門參加二次供水設施驗收。
6.10新建居民住宅二次供水工程需簽訂《新建居民住宅供水工程統一組織建設協議》;工程竣工并具備二次供水設施移交管理條件后簽訂《居民住宅二次供水設施移交管理協議》。
7.1市自來水公司未委托任何單位和個人代辦用水報裝手續。由非法中介活動造成的一切后果均由當事人自行負責。
7.2房屋產權不清晰、非業主報裝、非法機構代辦不予受理用水報裝。
7.3禁止將原計量水表作為新建、改建、擴建工程計量水表使用。
7.4 用水申報單位名稱、供用水合同簽字單位名稱及工程費交款單位名稱須一致。
