武漢地鐵3號線二期迎來最新計劃,在2022年低開工,2026年完工,武漢地鐵3號線二期站點走向也是出爐,以下是全文。
1、武漢市軌道交通3號線二期工程計劃2022年12月底開工建設,2026年6月建成通車,總工期42個月。
2、武漢市軌道交通3號線二期工程投資估算總額為960692.61萬元。
3、武漢市軌道交通建設規劃四期調整(2019-2024)已經國家發改委批復, 項目建設內容及方案符合武漢市軌道交通建設規劃四期調整2019-2024報批稿。
武漢軌道交通3號線二期為武漢市軌道交通線網中的鎮間骨干線路,主要銜接蔡甸區與漢陽經開區,與3號線一期共同構建西部新城組群的重要客運交通走廊。
3號線二期工程起于文嶺站,起點預留向北延伸條件,線路沿知音湖大道、全力三路、東風大道走行,串聯文嶺半島、大車都片區,止于沌陽大道站(不含),與3 號線一期貫通運營。線路全長約12.0km,全為地下線,設站5座,全為地下站,其中換乘站1座,平均站間距約2.3km。
3號線二期工程在知音湖大道以西地塊設文嶺車輛段一座;新建主變電所一座,與10號線共用;控制中心近期利用3號線一期三金潭控制中心,遠期整體遷入國博線網云平臺控制中心。近遠期列車均采用B 型車。具體線路走向情況見線路走向示意圖。

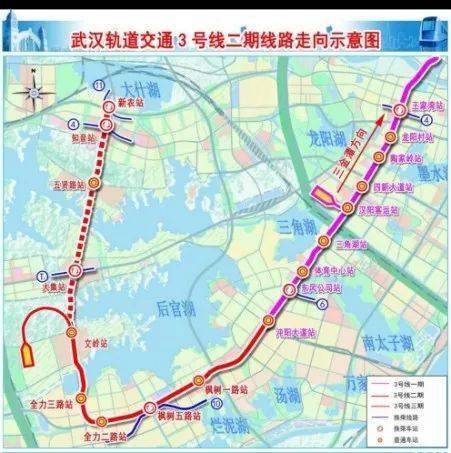

線路走向示意圖
(1)車站
①文嶺站 位于知音湖大道文嶺段與規劃路交叉口北側,車站沿知音湖大道南北向敷設,車站位于世貿嘉年華門口。車站西北側為武漢花博會,西北側為世茂龍灣小區,東側為武漢世茂嘉年華,西側為綠地及車輛段用地。
②全力三路站 位于全力三路與全力北路交叉口北側,車站沿全力三路南北向敷設。車站西北側為格力電器(湖北)營銷公司,西北側為格力電器(武漢)有限公司,東側為武漢商學院校區,東北側還有一處公共衛生間。
③全力二路站 位于東風大道與全力二路交叉口沿東風大道東西向敷設,車站南側為東風大道高架橋緊貼高架橋設置。車站西北側為武漢商學院職工宿舍,東北側目前為空地。
④楓樹五路站 為與10號線的換乘站,3、10 號線車站均沿東風大道東西向敷設,在楓樹五路站交叉口設站,兩線站位分設于東風大道高架橋南北兩側,其中3號線位于高架橋北側。3號線車站西側地塊目前為空地,規劃為3號線與10號線共享主變用地,東側地塊為空地。在西北側規劃了3、10號線主變一處。
⑤楓樹一路站 位于東風大道與楓樹一路交叉口沿東風大道東西向敷設,車站南側為東風大道高架橋緊貼高架橋設置。車站西側目前為武漢恒發科技有限公司,東側為武漢慧遠捷通物流有限公司。
征地范圍主要是軌道交通沿線位于道路紅線以外的建設用地,包括地下車站風亭、出入口及地面站廳;區間風井、車輛基地等。根據初步估算,工程征地455.12畝,臨時用地206.29畝。為滿足工程建設需要,需對軌道交通沿線部分房屋進行拆遷,拆遷房屋面積總計約46474.89m2。
